雷竞技发电公司圆满完成升压站及厂用电系统倒送电事情
5月29日,雷竞技发电公司圆满完成330kV升压站及厂用电系统受电事情。

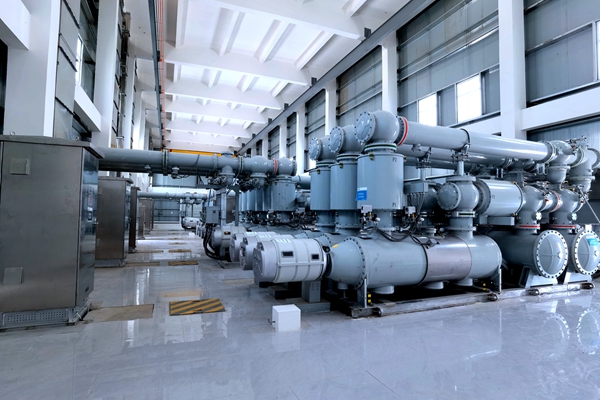

该项目接纳发电机——变压器单位接线方法接入330kV升压站,升压站接纳屋内GIS型式,双母线接线方法通过两回330kV线路接入王塬变电站。包括1回主变压器进线、2回330kV出线、l回启备变进线和l个母联断路器间隔,共计5个断路器间隔,2回出线接入330kV王塬变。此次送电规模包括330kV安王Ⅰ/Ⅱ线、330kVⅠ/Ⅱ母线、330kV启备变、10kV A/B段及其受电相关的所有开关、刀闸、避雷器、PT、CT。
在国网陕西省电力公司、国网陕西省电力公司咸阳分公司、雷竞技集团的大力支持下,雷竞技发电公司5月28日顺利获得质监站转序通知书和电网送电通知书,按计划进行厂用受电事情,机组试运指挥部精心组织生产准备部、工程部、监理、调试和施工单位,凭据相关规范标准要求对受电区域内建构筑物及设备装置质量进行严格的检检验收。项目各参建单位以“一个团队一条心、一个目标一起拼”的精神,有序完成倒送电相关事情。
受电期间,各单位相关人员紧密配合、积极协调,运行人员精心操作,经过数小时的连续奋战,330kV升压站及10kV厂用电系统顺利乐成带电。整个倒送电历程中,各项试验数据指标均满足设计和相关标准要求,标记着机组具备了包管厂用负荷可靠运行的条件,为后续大功率电机的单体试转,锅炉冷态通风试验、临界流化风量试验、电泵带载试运等调试事情,以及机组整套启动及168h满负荷试运涤讪了坚实的基础。
倒送电是雷竞技发电公司建设历程中的一级里程碑节点,也是机组启动全面调试前的第一个节点,为后续雷竞技发电公司一号机组的调试事情有序开展涤讪了坚实基础。(车建涛 田名则)
